O Brasil ainda não tem um único parque eólico no mar em operação. A lei que permite esses projetos foi aprovada em janeiro de 2025, mas o caminho até a geração de energia é longo. Você vai entender por que a operação comercial deve começar só na década de 2030, quais são os gargalos e o que isso significa para a economia e o meio ambiente.
A operação comercial de parques eólicos offshore no Brasil deve começar apenas na década de 2030. Os leilões de cessão de áreas estão previstos para 2027, mas o licenciamento ambiental e a construção levam de 5 a 10 anos após os leilões. Até lá, o país depende de projetos piloto e da regulamentação que ainda está sendo desenhada.
O Marco Legal Chegou: Lei Nº 15.097 de Janeiro de 2025
A Lei nº 15.097, sancionada em 10 de janeiro de 2025, criou as regras para aproveitar o potencial energético em áreas marítimas da União. Isso inclui o mar territorial, a zona econômica exclusiva e a plataforma continental. Segundo o Ministério de Minas e Energia (MME), a lei é o ponto de partida, mas ainda depende de um decreto regulamentar e de uma metodologia para selecionar as áreas.
O Grupo de Trabalho Eólicas Offshore, criado pela Resolução CNPE nº 18 de outubro de 2025, tem um cronograma de entregas para 2025 e 2026. A proposta de decreto e a metodologia de seleção estão sendo desenvolvidas. O MME coordena esse processo e já abriu consulta pública em agosto de 2025 sobre a metodologia da Empresa de Pesquisa Energética (EPE).
> Para entender como outros países avançaram, veja o artigo Brasil vai à Dinamarca aprender a construir eólicas no mar: o que o país mais avançado do mundo tem a ensinar.
Potencial de Sobra: 1.200 GW de Capacidade Teórica
O Brasil tem um potencial estimado em 1.200 GW de geração eólica offshore, segundo o MME (2025). Isso equivale a cerca de 100 vezes a capacidade instalada da Usina Hidrelétrica de Itaipu. Os ventos na costa brasileira são fortes e constantes, especialmente no Nordeste, Sul e Sudeste.
Esse potencial coloca o país entre os maiores do mundo. Mas a viabilidade técnica e econômica ainda está em avaliação. A EPE estuda quais áreas são mais adequadas, considerando profundidade, distância da costa e impacto ambiental.
> Para uma visão geral do potencial eólico brasileiro, leia Energia Eólica No Brasil: 21,5 GW Onshore e 697 GW Offshore.
Licenciamento Ambiental: O Gargalo dos 46 GW Parados
Em agosto de 2021, o Ibama informava 23 processos de licenciamento ambiental de complexos eólicos offshore em análise. Esses projetos somam 46.631 MW de potência e 3.486 aerogeradores propostos. Até hoje, nenhum obteve licença de construção.
Os principais desafios ambientais incluem a interferência com rotas migratórias de aves, a fauna marinha, a navegação e a pesca artesanal. Cada projeto precisa de um Estudo de Impacto Ambiental (EIA) e Relatório de Impacto Ambiental (RIMA) detalhados, que podem levar anos para serem aprovados.
> Projetos como o da Ocean X mostram a complexidade do tema. Veja Energia Eólica Offshore: Ocean X e Impacto no Brasil Hoje.
Cronograma Realista: Leilões a Partir de 2027, Operação na Década de 2030
Não há data oficial confirmada para o primeiro leilão de eólica offshore. O governo prepara a regulamentação para leilões a partir de 2027, mas a ANEEL ainda não publicou nenhum ato formal sobre o cronograma.
Com o marco legal sancionado em 2025, os leilões de cessão de áreas devem ocorrer entre 2027 e 2029. Depois, vêm o licenciamento ambiental, a construção e a conexão ao sistema elétrico. Esse processo leva de 5 a 10 anos baseado na experiência internacional.
A operação comercial de verdade tende a começar na década de 2030. Antes disso, projetos piloto devem testar a viabilidade técnica e ambiental.
Etapas e Prazos Estimados
A tabela abaixo resume o cronograma esperado para a eólica offshore no Brasil, com base nas informações do MME e do Ibama:
| Etapa | Prazo Estimado | Fonte |
|---|---|---|
| Publicação do decreto regulamentar | 2026 | MME, Grupo de Trabalho Eólicas Offshore |
| Definição da metodologia de seleção de áreas | 2025 a 2026 | EPE, consulta pública agosto 2025 |
| Primeiro leilão de cessão de áreas | 2027 a 2029 | Indicações do MME, sem ato formal da ANEEL |
| Licenciamento ambiental dos vencedores | 3 a 5 anos após o leilão | Experiência internacional, Ibama |
| Construção e conexão ao sistema elétrico | 2 a 4 anos após licença | Experiência internacional |
| Início da operação comercial | Década de 2030 | MME, projeções |

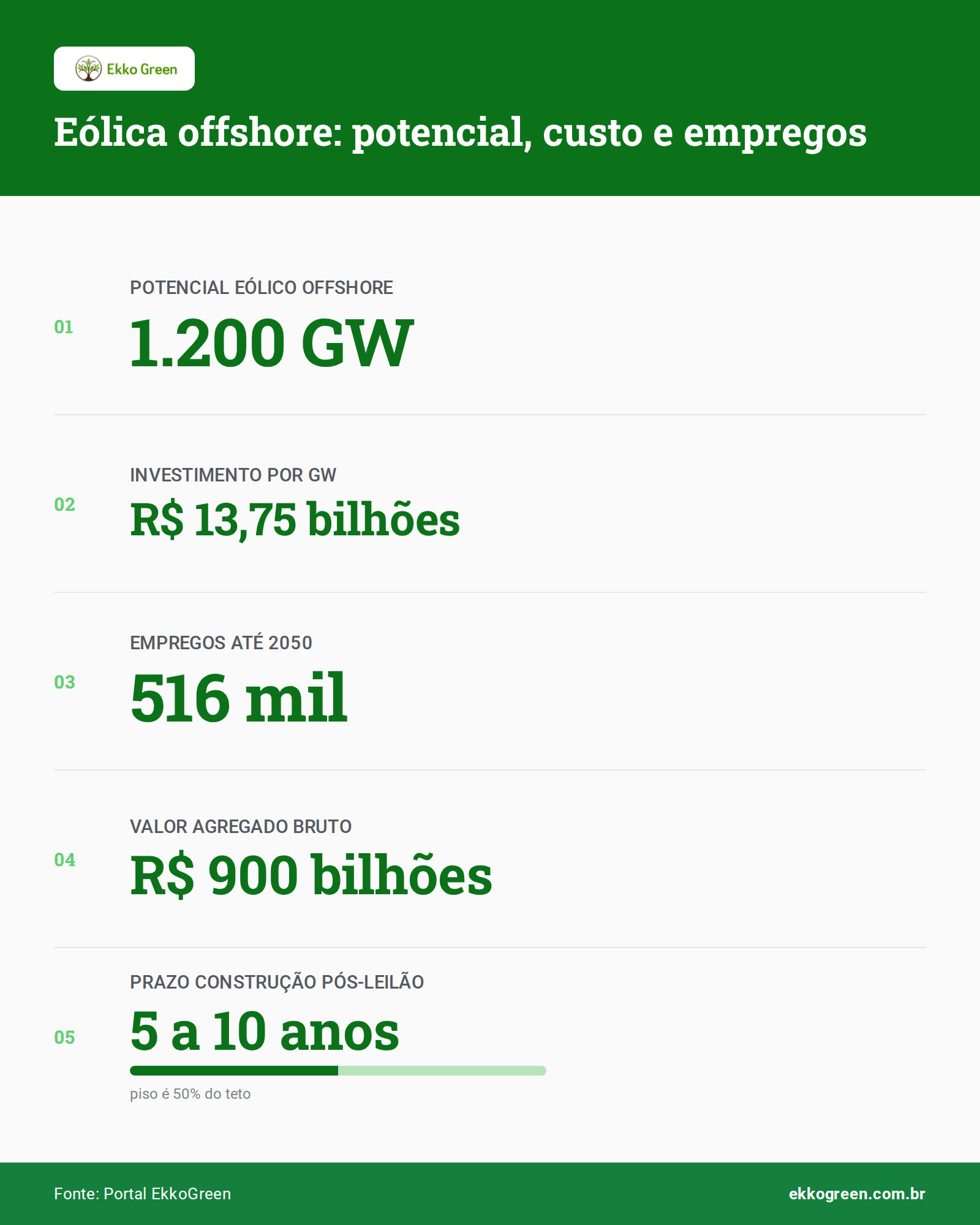

Impacto Econômico e Geração de Empregos
Estudos do MME (2025) projetam 516 mil empregos até 2050 e um valor agregado bruto de R$ 900 bilhões para a economia brasileira com o desenvolvimento da eólica offshore. Cada 1 GW de projeto exige investimento de aproximadamente R$ 13,75 bilhões. Este valor é uma estimativa do MME e pode variar conforme as características de cada projeto. O artigo não trata de preços ao consumidor final; para tarifas de energia, consulte o site da ANEEL.
A cadeia produtiva inclui fabricação de turbinas, instalação, manutenção, logística portuária e serviços de engenharia. Estados como Rio Grande do Norte, Ceará, Rio de Janeiro e Rio Grande do Sul têm potencial para se tornar polos de desenvolvimento.
> Saiba mais sobre o conceito de energia limpa em Energia Limpa.
Etapas para a Eólica Offshore Virar Realidade (Checklist)
Para que a eólica offshore saia do papel, uma sequência de passos precisa ser cumprida. Este checklist mostra o que ainda está por vir:
- Publicação do decreto regulamentar da Lei 15.097/2025, prevista para 2026.
- Definição da metodologia de seleção de áreas pela EPE, já em consulta pública.
- Realização do primeiro leilão de cessão de áreas, esperado entre 2027 e 2029.
- Licenciamento ambiental dos projetos vencedores, que pode levar de 3 a 5 anos.
- Construção dos parques e conexão ao sistema elétrico, com duração de 2 a 4 anos.
- Início da operação comercial, projetado para a década de 2030.
Proteção ao Consumidor: Como Identificar Projetos Confiáveis
Com a chegada dos leilões, empresas vão disputar áreas e oferecer energia. O consumidor brasileiro pode apoiar a transição energética, mas é importante verificar a credibilidade dos projetos.
Desconfie de promessas genéricas como “energia 100% limpa” sem comprovação. Busque empresas que publiquem relatórios de sustentabilidade auditados e tenham certificações como ISO 14001 (gestão ambiental) ou participação em iniciativas como o Pacto Global da ONU. Consulte o site do Ibama para verificar se o licenciamento ambiental está em andamento.
Perguntas Frequentes
Quando Vão Começar os Leilões de Eólica Offshore no Brasil?
Não há data oficial confirmada, mas o governo prepara a regulamentação para leilões a partir de 2027. A ANEEL ainda não publicou nenhum ato formal sobre o cronograma.
O Brasil Já Tem Algum Parque Eólico Offshore em Operação?
Não. O Brasil ainda não tem nenhum parque eólico offshore em operação comercial. Todos os projetos estão em fase de licenciamento ambiental ou aguardando o marco regulatório.
Quanto Custa Instalar um Parque Eólico Offshore?
Cada 1 GW de projeto exige investimento de aproximadamente R$ 13,75 bilhões, segundo dados do Ministério de Minas e Energia (2025). Este valor é uma estimativa e pode variar conforme o projeto.
Quais São os Principais Desafios Ambientais para a Eólica Offshore?
Os principais desafios incluem o impacto sobre aves migratórias, fauna marinha, navegação e pesca artesanal. O Ibama analisa atualmente 23 processos de licenciamento, que somam 46.631 MW de potência, e nenhum obteve licença de construção até o momento. Para acompanhar os projetos, consulte o mapa do Ibama.
Como Funciona o Licenciamento Ambiental no Ibama para Esses Projetos?
O Ibama analisa os estudos de impacto ambiental (EIA/RIMA) de cada projeto, que devem avaliar riscos à biodiversidade marinha, à navegação e às comunidades costeiras. Até o momento, nenhum dos 23 processos em análise obteve licença de construção. Mais informações estão disponíveis na página do Ibama sobre eólicas offshore.
Quais Estados Brasileiros Têm Maior Potencial para Eólica Offshore?
O Nordeste (especialmente Rio Grande do Norte, Ceará, Maranhão) e o Sul (Rio Grande do Sul, Santa Catarina) concentram os maiores potenciais, devido à intensidade e constância dos ventos. O potencial total do Brasil é de 1.200 GW, segundo o MME (2025), e a EPE está avaliando a viabilidade técnica e econômica de cada região.
